                                                                                                      高楼起重吊装专业安全操作全流程指南

一、核心原则:安全第一、方案先行、精准执行

高楼起重吊装是高危特种作业,涉及高空、重型设备、复杂环境等多重风险因素。必须遵循“无方案不作业、无检查不起吊、无监护不操作”的铁律,确保万无一失。

二、前期勘察与方案设计阶段

### **1. 全方位现场勘察**

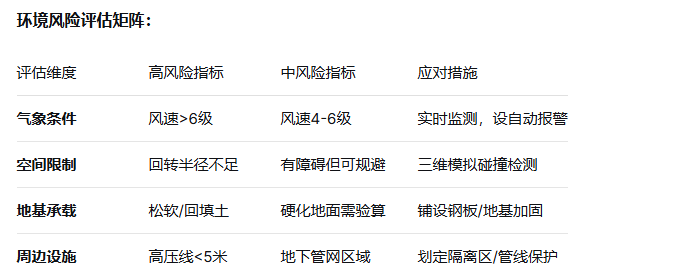

**环境风险评估矩阵:**

**高空障碍物测绘:**

- 使用激光扫描仪建立建筑立面三维模型

- 识别突出构件(屋檐、阳台、广告牌)

- 测量窗口尺寸及结构强度

### **2. 吊装方案专家论证**

**方案必含要素:**

**特殊工况专项方案:**

- **超高层吊装**(>100米):考虑风载变化、塔吊附着验算

- **异形构件吊装**:气动模型分析,防旋转措施

- **群塔作业**:防碰撞系统,统一协调指挥

 三、设备与人员准备阶段

### **3. 起重机选型与站位**

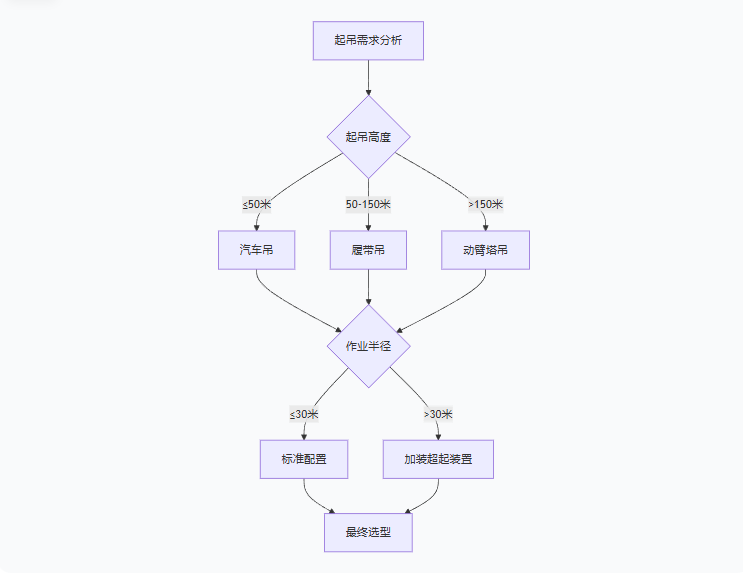

**起重机选择决策树:**

**站位场地处理要求:**

- **地基处理标准:**

  - 汽车吊:铺设6-8层路基箱,压实度≥93%

  - 履带吊:铺设钢板厚度≥20mm,接地比压验算

  - 塔吊基础:混凝土强度≥设计值80%方可安装

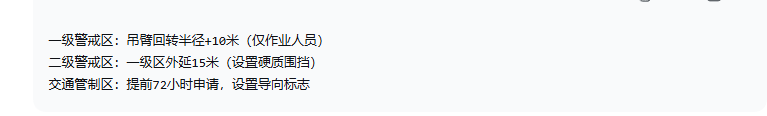

- **警戒区域设置:**

### **4. 人员资质与分工**

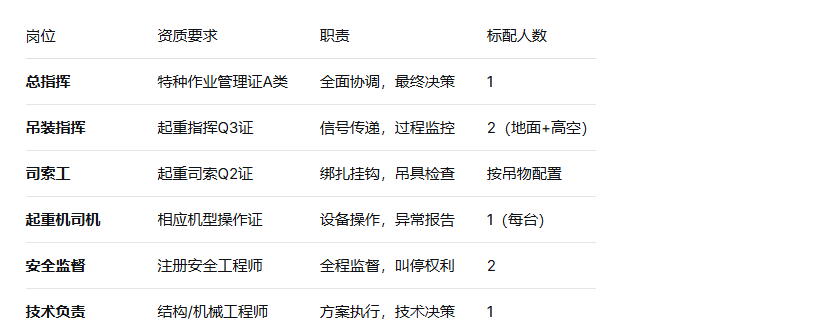

**关键岗位配置:**

**每日班前会制度:**

- 天气通报(重点关注风速变化趋势)

- 任务交底(三维动画演示关键步骤)

- 人员状态确认(疲劳、情绪评估)

- 安全承诺宣誓

四、吊装作业执行阶段

### **5. 吊前检查标准化流程**

**起重机械检查表(每日必检):**

- **结构部件**:裂纹检查(关键焊缝磁粉探伤)

- **安全装置**:限位器有效性测试(空载验证)

- **钢丝绳**:断丝检查(10倍直径长度内断丝≤5%)

- **液压系统**:压力测试,泄漏检查(≤5滴/分钟)

- **控制系统**:空载全行程操作测试

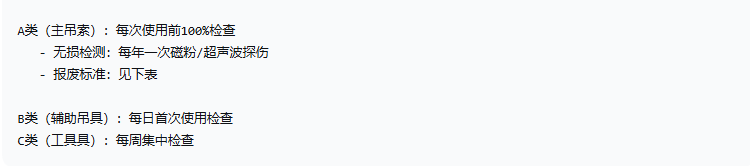

**吊索具检查分级:**

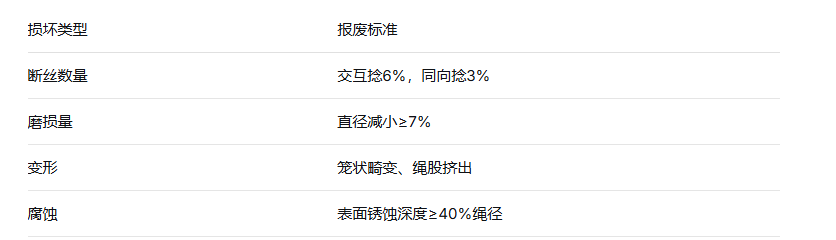

**钢丝绳报废标准速查表:**

### **6. 试吊与正式吊装**

**三步试吊法:**

1. **初次起升**:吊离地面100-200mm

   - 静止时间:≥5分钟

   - 检查内容:起重机稳定性、地基沉降、吊物平衡

2. **小幅回转**:在最低高度回转15-30°

   - 观察摆动幅度(应≤5°)

   - 验证障碍物净空

3. **变幅测试**:起升到中间高度,小幅变幅

   - 确认控制系统响应

   - 测量实际载荷百分比

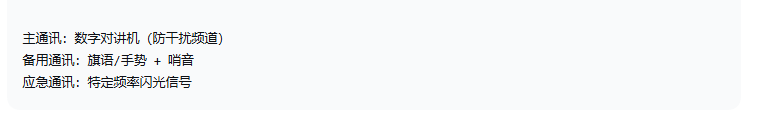

**高空吊装信号系统:**

- **双重通讯保障**:

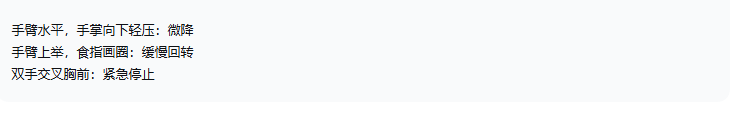

- **标准化手势信号(示例):**

### **7. 特殊工况应对措施**

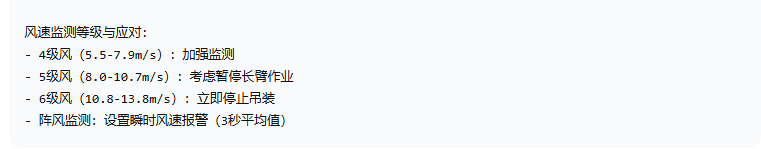

**突风应对预案:**

**夜间/恶劣天气作业:**

- 照明要求:作业面照度≥100lux,无阴影死角

- 防雷措施:雷暴预警前1小时停止,设备接地

- 雨雪作业:吊具防滑处理,操作速度减半

## 五、高空就位与安装阶段

### **8. 高空精准就位技术**

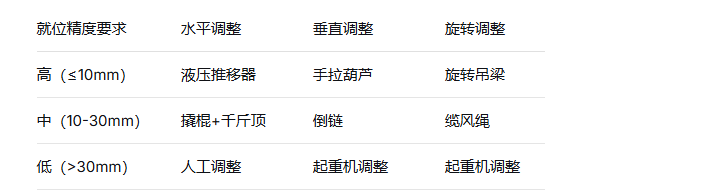

**就位辅助系统:**

- **导向引绳系统**:提前设置4-6根引导绳,由安装人员控制

**高空人员作业规范:**

- **双重防坠落系统**:锚点独立+全身式安全带

- **工具防掉落措施**:所有工具配备安全绳

- **通讯接力**:高空与地面保持不间断通讯

### **9. 临时固定与最终安装**

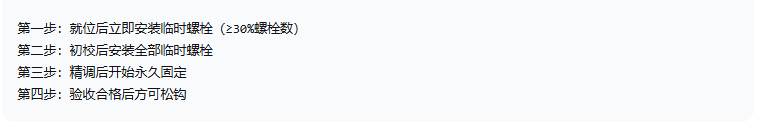

**分层固定原则:**

**松钩前检查清单:**

- [ ] 永久连接完成度≥80%

- [ ] 结构稳定无异常变形

- [ ] 临时支撑安全可靠

- [ ] 安装人员撤离至安全区

六、安全监控与应急管理

### **10. 全过程监控体系**

**技术监控手段:**

- **起重机安全监控系统**:实时显示载荷率、幅度、风速

- **视频监控**:关键点设置高清摄像头(吊钩、就位点)

- **结构监测**:重要结构件应力应变实时监测

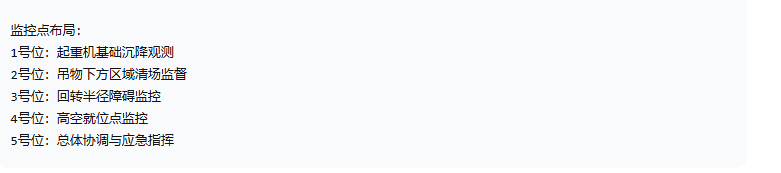

**人工监控网络:**

### **11. 应急响应预案**

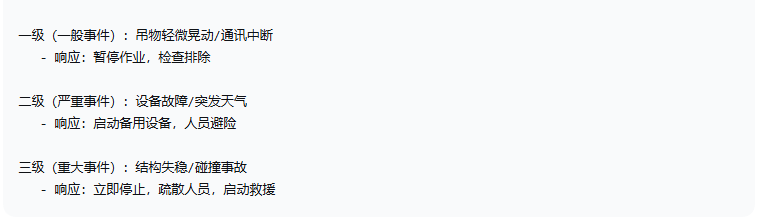

**三级应急响应机制:**

**应急救援设备配置:**

- 高空救援装置:缓降器、救援吊篮

- 医疗设备:AED除颤仪、急救箱

- 消防设备:灭火器、消防毯(每50米作业面一套)

七、文件管理与技术总结

### **12. 全流程文件体系**

**必须归档文件:**

1. 专项施工方案及专家论证意见

2. 起重机械检验合格证明

3. 特种作业人员资格证书

4. 每日作业检查记录表

5. 吊装过程影像资料(全程录像)

6. 最终验收报告

**数字化管理应用:**

- 电子围栏系统:自动预警侵入行为

- 移动APP检查:实时上传检查结果

- BIM技术应用:吊装全过程模拟与优化

### **13. 技术创新与持续改进**

**数据采集与分析:**

- 建立吊装参数数据库(重量/高度/风速/耗时)

- 分析常见问题类型,优化方案设计

- 开发专用计算软件,提高方案准确性

 结语:把每一次吊装都当作第一次

高楼起重吊装是技术、管理和勇气的结合,需要:

- **技术上的敬畏**:尊重科学计算,不凭经验冒险

- **管理上的严谨**:流程一丝不苟,责任明确到人

- **文化上的渗透**:让安全成为每个参与者的本能反应

广东鑫达搬迁公司通过“方案精细化、检查标准化、操作规范化、应急实战化”的管理体系,实现**零事故、零伤亡、零失误**的高空吊装目标,为城市建设保驾护航。

*建立吊装案例库,将每次作业的得失系统总结,形成企业的核心技术资产和培训教材,持续推动行业安全标准提升。*
